Hồ sơ, thủ tục xin giấy phép xây dựng nhà xưởng cho doanh nghiệp

Nhiều chủ đầu tư khởi công nhà xưởng trước khi có giấy phép vì nghĩ công trình nhỏ, hoặc đang trong khu công nghiệp thì không cần xin riêng. Thực tế, đây là lý do phổ biến nhất khiến công trình bị đình chỉ giữa chừng, vừa mất chi phí đã bỏ ra vừa phải chờ hoàn thiện hồ sơ lại từ đầu. Bài viết này cập nhật theo Luật Xây dựng 2025 (Luật số 135/2025/QH15), có hiệu lực thi hành từ ngày 1/7/2026, riêng một số điều khoản về cấp phép đã áp dụng từ 1/1/2026, tức là bộ quy định mới nhất đang áp dụng ngay lúc này. Apex hỗ trợ lập hồ sơ xin phép xây dựng trọn gói cùng với thiết kế và thi công, chủ đầu tư không phải tự đi lại nhiều lần giữa các cơ quan.

Giấy phép xây dựng nhà xưởng là gì? Khi nào bắt buộc, khi nào được miễn?

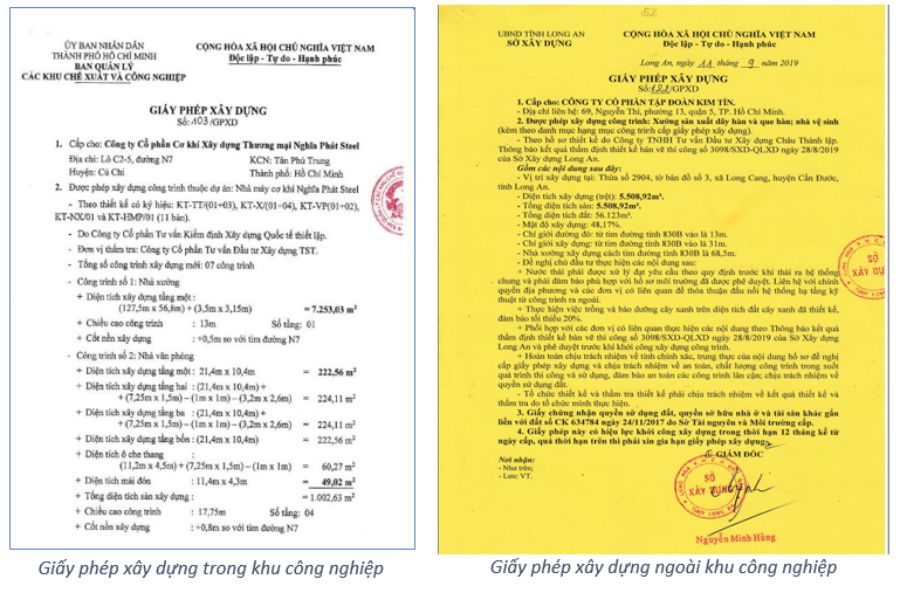

Giấy phép xây dựng nhà xưởng là văn bản pháp lý do cơ quan nhà nước có thẩm quyền cấp, cho phép chủ đầu tư xây dựng mới, sửa chữa, cải tạo hoặc di dời công trình nhà xưởng trong phạm vi nội dung đã được phê duyệt, theo khoản 21 Điều 3 và Điều 43 Luật Xây dựng 2025. Đây là điều kiện bắt buộc trước khi khởi công, không có ngoại lệ cho lý do “công trình nhỏ” hay “làm tạm trước rồi xin phép sau”.

Theo Điều 43 Luật Xây dựng 2025, giấy phép xây dựng gồm ba loại:

  • Giấy phép xây dựng mới, áp dụng cho công trình xây dựng lần đầu
  • Giấy phép sửa chữa, cải tạo, di dời công trình
  • Giấy phép xây dựng có thời hạn, áp dụng cho công trình nằm trong khu vực có quy hoạch nhưng chưa triển khai

Không phải công trình nào cũng phải xin phép. Luật Xây dựng 2025 quy định một số nhóm công trình được miễn giấy phép xây dựng tại khoản 2 Điều 43, chủ yếu áp dụng cho công trình cấp IV, nhà ở riêng lẻ dưới 7 tầng có diện tích sàn dưới 500m², hoặc công trình đã có quy hoạch chi tiết 1/500 được duyệt kèm thiết kế đã thẩm định. Điểm cần lưu ý là nhà xưởng sản xuất, nhà kho công nghiệp thông thường hầu như không thuộc diện miễn phép này, khác với nhà ở riêng lẻ của hộ gia đình. Danh mục đầy đủ 8 nhóm miễn phép cần đối chiếu với nghị định hướng dẫn thi hành Luật Xây dựng 2025 tại thời điểm nộp hồ sơ, vì đây là quy định mới, một số nội dung chi tiết có thể được cụ thể hóa thêm ở văn bản dưới luật.

Nếu bạn đang định làm nhà xưởng nhỏ trên đất thổ cư hoặc xây nhà xưởng trên đất trồng cây lâu năm và không chắc công trình của mình có thuộc diện miễn phép hay không, gọi 0911894123 để Apex kiểm tra giúp trước khi bạn chuẩn bị vật tư.

Hồ sơ xin giấy phép xây dựng nhà xưởng gồm những gì?

Hồ sơ xin giấy phép xây dựng nhà xưởng bao gồm khoảng 7 đến 9 loại tài liệu, tùy công trình có nằm trong khu công nghiệp hay không và có thuộc diện phải lập báo cáo đánh giá tác động môi trường hay không. Thiếu bất kỳ tài liệu bắt buộc nào cũng khiến hồ sơ bị trả lại, kéo dài thời gian chờ thêm nhiều tuần.

Nhóm tài liệu cơ bản cần chuẩn bị:

Tài liệu Mục đích

Đơn đề nghị cấp giấy phép xây dựng Văn bản chính thức khởi động thủ tục
Giấy chứng nhận quyền sử dụng đất Chứng minh quyền sử dụng hợp pháp khu đất
Bản vẽ thiết kế kiến trúc, kết cấu Cơ sở để cơ quan thẩm định xem xét cấp phép
Chứng chỉ hành nghề của đơn vị thiết kế Đảm bảo bản vẽ do đơn vị đủ năng lực lập
Giấy chứng nhận thẩm duyệt PCCC Bắt buộc với nhà xưởng có quy mô lớn
Quyết định phê duyệt báo cáo ĐTM Áp dụng cho dự án thuộc diện phải đánh giá tác động môi trường
Giấy đăng ký kinh doanh hoặc giấy chứng nhận đầu tư Xác nhận tư cách pháp nhân của chủ đầu tư

Với nhà xưởng nằm trong khu công nghiệp, hồ sơ thường nộp trực tiếp tại Ban quản lý khu công nghiệp thay vì UBND cấp tỉnh hoặc huyện, và có thể yêu cầu thêm văn bản chấp thuận đấu nối hạ tầng từ chủ đầu tư hạ tầng KCN. Với nhà xưởng ngoài khu công nghiệp, ví dụ trên đất thương mại dịch vụ hoặc đất sản xuất kinh doanh phi nông nghiệp tại các khu vực như Bình Dương, Đồng Nai, Long An, hồ sơ nộp tại UBND cấp có thẩm quyền theo quy mô công trình. Danh mục hồ sơ chi tiết theo từng trường hợp cần đối chiếu nghị định hướng dẫn Luật Xây dựng 2025 hiện hành trước khi nộp chính thức.

Quy trình, thủ tục và thời gian xin cấp phép

Quy trình xin giấy phép xây dựng nhà xưởng gồm các bước chính sau đây, áp dụng cho cả trường hợp nộp trực tiếp và nộp qua cổng dịch vụ công trực tuyến.

Bước 1: Chuẩn bị hồ sơ

Chủ đầu tư hoặc đơn vị được ủy quyền tổng hợp đầy đủ tài liệu theo danh mục ở phần trên, đảm bảo bản vẽ thiết kế đã được đơn vị có chứng chỉ hành nghề ký duyệt. Lưu ý: bản vẽ thiếu chữ ký hoặc con dấu của người có chứng chỉ hành nghề là lỗi phổ biến khiến hồ sơ bị trả ngay từ vòng tiếp nhận.

Bước 2: Nộp hồ sơ tại cơ quan có thẩm quyền

Nộp trực tiếp hoặc qua cổng dịch vụ công trực tuyến tại UBND cấp tỉnh, UBND cấp huyện (với công trình cấp III, IV) hoặc Ban quản lý khu công nghiệp nếu công trình nằm trong KCN. Lưu ý: nên xác nhận trước với cơ quan tiếp nhận về việc hồ sơ có cần bổ sung tài liệu đặc thù của địa phương hay không.

Bước 3: Thẩm định hồ sơ và thực địa

Cơ quan chuyên môn thẩm định bản vẽ, đối chiếu quy hoạch, và có thể tổ chức khảo sát thực địa nếu cần làm rõ hiện trạng khu đất. Lưu ý: đây là bước dễ phát sinh yêu cầu bổ sung nhất, đặc biệt nếu bản vẽ chưa khớp quy hoạch chi tiết của khu vực.

Bước 4: Lấy ý kiến các cơ quan liên quan (nếu có)

Với công trình yêu cầu thẩm duyệt PCCC hoặc đánh giá tác động môi trường, cơ quan cấp phép sẽ lấy ý kiến các đơn vị chuyên ngành trước khi ra quyết định. Lưu ý: nên hoàn thiện thẩm duyệt PCCC song song từ sớm, không chờ đến khi nộp hồ sơ xây dựng mới bắt đầu làm.

Bước 5: Nhận kết quả

Nếu hồ sơ hợp lệ, cơ quan có thẩm quyền cấp giấy phép xây dựng. Nếu hồ sơ chưa đạt, chủ đầu tư nhận văn bản nêu rõ lý do và nội dung cần bổ sung.

Thời gian xử lý hồ sơ đối với công trình không phải nhà ở riêng lẻ trước đây được quy định khoảng 20 đến 30 ngày làm việc kể từ ngày nhận đủ hồ sơ hợp lệ theo quy trình cũ. Do Luật Xây dựng 2025 và các nghị định hướng dẫn mới đang trong giai đoạn triển khai, thời gian xử lý cụ thể áp dụng cho nhà xưởng cần được xác nhận lại với cơ quan tiếp nhận tại thời điểm nộp hồ sơ. Đây cũng là một trong những lý do nhiều chủ đầu tư chọn đơn vị có kinh nghiệm làm việc thường xuyên với cơ quan cấp phép địa phương, để tránh mất thời gian đi lại tìm hiểu quy trình.

Quy trình xin giấy phép xây dựng nhà xưởng

Không có giấy phép xây dựng nhà xưởng bị xử lý thế nào?

Thi công nhà xưởng khi chưa có giấy phép xây dựng là hành vi bị xử phạt hành chính ở mức đáng kể, kèm biện pháp buộc tháo dỡ phần công trình vi phạm. Theo khoản 7 Điều 16 Nghị định 16/2022/NĐ-CP, mức phạt áp dụng cho tổ chức khi tổ chức thi công không có giấy phép xây dựng dao động từ 80 đến 100 triệu đồng đối với công trình xây dựng thông thường, và từ 120 đến 140 triệu đồng đối với công trình phải lập báo cáo nghiên cứu khả thi đầu tư xây dựng hoặc báo cáo kinh tế kỹ thuật. Mức phạt này đang trong quá trình được thay thế bởi nghị định xử phạt vi phạm hành chính về xây dựng mới, dự kiến sửa đổi nhiều nội dung so với Nghị định 16/2022/NĐ-CP, nên cần đối chiếu văn bản hiện hành tại thời điểm áp dụng.

Trường hợp thực tế minh họa rõ rủi ro này: tháng 7 năm 2026, một doanh nghiệp tại Huế bị xử phạt hành chính 130 triệu đồng vì tổ chức thi công hai nhà xưởng với diện tích khoảng 2.400m² mỗi công trình khi chưa được cấp giấy phép xây dựng. Cả hai công trình đều đã hoàn thiện kết cấu móng nhà xưởng bằng bê tông cốt thép và kết cấu thép tiền chế, nghĩa là phần lớn khối lượng thi công đã hoàn thành trước khi bị phát hiện, kéo theo rủi ro phải tháo dỡ nếu không hoàn thiện được thủ tục hợp thức hóa. Đây là ví dụ cho thấy việc “thi công trước, xin phép sau” không chỉ tốn tiền phạt mà còn có thể mất trắng phần vốn đã đầu tư vào kết cấu.

Ngoài phạt tiền, cơ quan chức năng có quyền buộc phá dỡ công trình hoặc phần công trình xây dựng vi phạm nếu chủ đầu tư không hoàn thiện được thủ tục cấp phép trong thời hạn quy định. Với nhà xưởng quy mô lớn, chi phí phá dỡ các bộ phận cấu tạo nhà thép tiền chế đã lắp dựng thường tốn kém hơn nhiều so với chi phí và thời gian xin phép đúng quy trình ngay từ đầu.

Làm sao để xin phép nhanh không bị trả hồ sơ?

Phần lớn hồ sơ bị trả lại không phải vì thiếu tài liệu lớn, mà vì những lỗi kỹ thuật nhỏ có thể tránh được nếu chuẩn bị đúng ngay từ đầu.

  • Chuẩn bị bản vẽ thiết kế đúng chuẩn và có chữ ký, chứng chỉ hành nghề hợp lệ ngay từ bước lập hồ sơ, không để đến khi nộp mới phát hiện thiếu
  • Xin thẩm duyệt PCCC song song với quá trình xin phép xây dựng, không làm tuần tự để tiết kiệm thời gian tổng thể
  • Xác nhận trước với cơ quan tiếp nhận về quy hoạch chi tiết khu vực, tránh trường hợp bản vẽ không khớp quy hoạch phải chỉnh sửa lại
  • Chọn đơn vị có kinh nghiệm làm việc thường xuyên với cơ quan cấp phép địa phương, vì mỗi tỉnh thành có thể có yêu cầu bổ sung khác nhau ngoài quy định chung

Apex nhận lập hồ sơ xin phép xây dựng trọn gói cùng với thiết kế kiến trúc, kết cấu và thi công nhà xưởng, nhà thép tiền chế. Chủ đầu tư không cần tự tìm hiểu quy trình hay đi lại nhiều lần giữa các cơ quan, đội ngũ kỹ sư Apex làm việc trực tiếp với cơ quan cấp phép từ khâu chuẩn bị hồ sơ đến khi nhận kết quả. Tìm hiểu thêm về dịch vụ tại trang Dịch vụ thi công nhà xưởng.

Câu hỏi thường gặp

Nhà xưởng nhỏ dưới 500m² trên đất thổ cư hoặc đất vườn có cần xin phép không?

Có, trong hầu hết trường hợp. Diện tích dưới 500m² và dưới 7 tầng chỉ được miễn giấy phép nếu là nhà ở riêng lẻ theo quy định tại khoản 2 Điều 43 Luật Xây dựng 2025, còn nhà xưởng phục vụ sản xuất kinh doanh không thuộc nhóm này nên vẫn phải xin phép như bình thường. Bạn nên gọi 0911894123 để Apex kiểm tra cụ thể trường hợp của mình trước khi khởi công.

Nhà xưởng trong khu công nghiệp nộp hồ sơ xin phép ở đâu?

Thông thường nộp tại Ban quản lý khu công nghiệp nơi có dự án, khác với nhà xưởng ngoài khu công nghiệp nộp tại UBND cấp tỉnh hoặc huyện tùy quy mô công trình. Một số khu công nghiệp yêu cầu thêm văn bản chấp thuận đấu nối hạ tầng từ chủ đầu tư hạ tầng KCN trước khi nộp hồ sơ xin phép xây dựng.

Giấy phép xây dựng nhà xưởng có thời hạn bao lâu?

Giấy phép xây dựng thông thường có giá trị khởi công trong 12 tháng kể từ ngày cấp, được gia hạn tối đa 2 lần, mỗi lần 12 tháng theo quy định trước đây. Nếu hết thời hạn gia hạn mà công trình chưa khởi công, chủ đầu tư phải nộp hồ sơ xin cấp phép mới.

Lệ phí cấp giấy phép xây dựng nhà xưởng khoảng bao nhiêu?

Lệ phí do Hội đồng nhân dân cấp tỉnh quy định, nên có sự chênh lệch giữa các địa phương và không có mức chung áp dụng toàn quốc. Con số cụ thể cần tra cứu theo biểu phí của tỉnh, thành phố nơi có công trình tại thời điểm nộp hồ sơ.

Giấy phép xây dựng là bước bắt buộc trước khi khởi công nhà xưởng, không phải thủ tục có thể bỏ qua hay làm sau. Chuẩn bị đúng hồ sơ và làm việc với đơn vị có kinh nghiệm ngay từ đầu giúp tránh rủi ro bị phạt, bị đình chỉ thi công hoặc tệ hơn là buộc tháo dỡ phần kết cấu đã đầu tư.
