Nhiều chủ đầu tư xem phần móng là hạng mục đơn giản, làm nhanh cho xong để chuyển sang lắp khung thép. Thực tế, đây là bước quyết định độ chính xác của toàn bộ công trình: chỉ cần sai vị trí bu-lông neo vài centimet, đội thi công có thể phải đục phá bê tông để chỉnh lại, kéo dài tiến độ và phát sinh chi phí không đáng có. Bài viết này sẽ giải thích cấu tạo, cách phân loại móng phù hợp và quy trình thi công đúng kỹ thuật để tránh những rủi ro đó ngay từ đầu.
Móng nhà thép tiền chế là gì?
Móng nhà thép tiền chế là kết cấu bê tông cốt thép chịu toàn bộ tải trọng từ khung thép, gồm cột, xà ngang mái và mái tôn, truyền xuống nền đất thông qua liên kết bu-lông neo (anchor bolt). Khác với móng nhà xây gạch truyền thống chịu tải phân bố đều theo tường, móng nhà thép tiền chế chịu tải trọng tập trung tại từng chân cột nên yêu cầu tính toán và định vị chính xác hơn nhiều.
Việc thiết kế móng phải dựa trên tải trọng và tác động theo TCVN 2737:1995, kết hợp với các yêu cầu về kết cấu thép theo TCVN 5575:2012 nhằm đảm bảo lực từ khung thép truyền xuống móng không vượt quá khả năng chịu tải của nền đất. Với nhà xưởng có nhịp khung từ 18 đến 36 mét, tải trọng dồn về chân cột lớn hơn nhiều so với nhà dân dụng thông thường, nên bước khảo sát và tính toán ban đầu không thể bỏ qua.
Các loại móng phổ biến cho nhà thép tiền chế

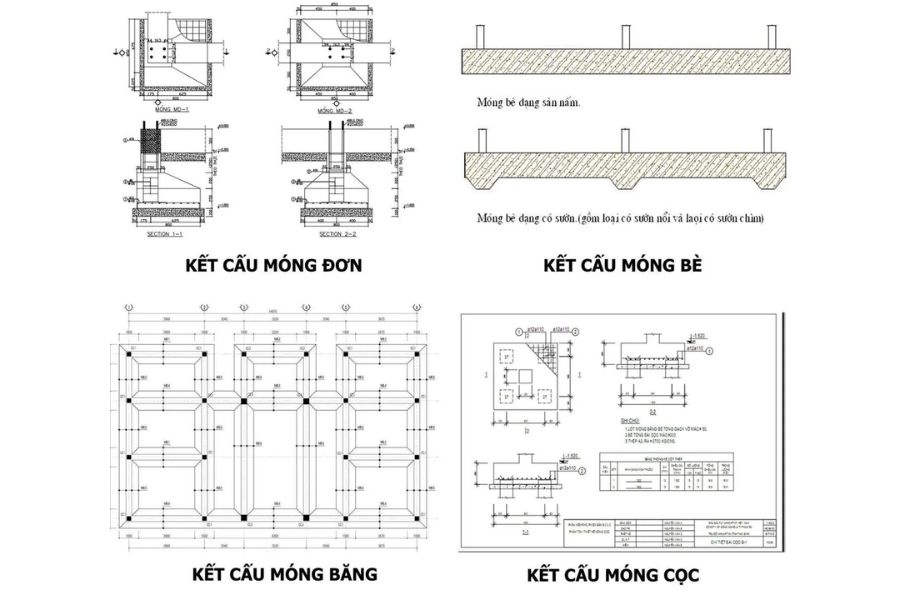

Không có một loại móng nào áp dụng chung cho mọi công trình. Việc lựa chọn loại móng phụ thuộc vào tải trọng cột, nhịp khung và điều kiện địa chất tại vị trí xây dựng. Bốn loại móng dưới đây được sử dụng phổ biến nhất cho nhà thép tiền chế tại Việt Nam.
Móng đơn

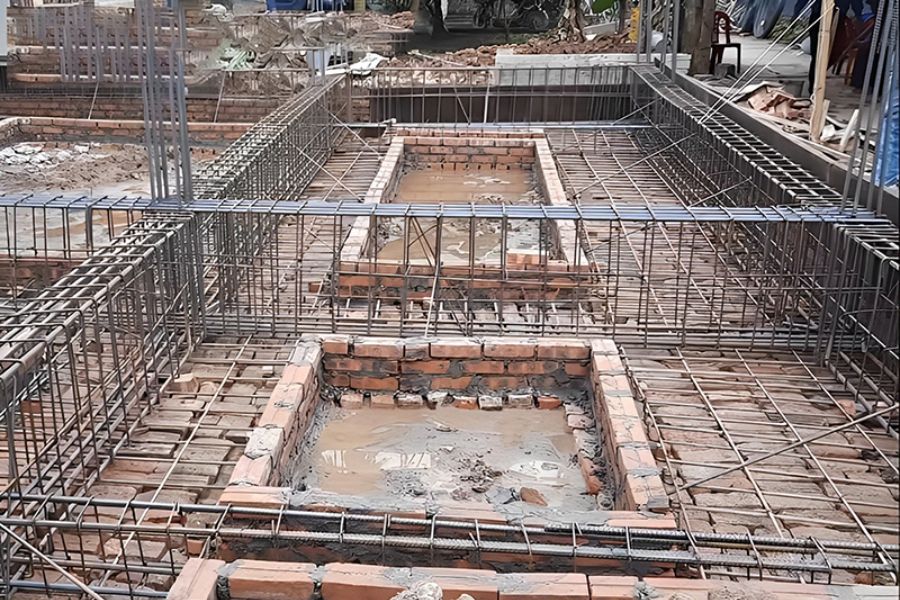

Móng đơn chịu tải độc lập cho từng cột thép, không liên kết với các móng lân cận. Mỗi chân cột có một khối móng riêng, kích thước và độ sâu được tính toán theo tải trọng cụ thể của cột đó. Đây là loại móng thi công nhanh nhất và có chi phí thấp nhất trong bốn loại, vì khối lượng đào đất và bê tông ít hơn đáng kể so với móng băng hoặc móng bè.
Móng đơn phù hợp với nền đất tốt, có sức chịu tải ổn định ở độ sâu vừa phải và tải trọng cột ở mức vừa hoặc nhỏ. Loại móng này thường được áp dụng cho nhà xưởng có nhịp khung nhỏ đến trung bình, khoảng dưới 24 mét.
Móng băng
Móng băng liên kết các móng đơn thành một dải bê tông liên tục chạy dọc theo hàng cột, thay vì để mỗi cột chịu tải riêng lẻ. Cách liên kết này giúp phân bố tải trọng đồng đều hơn giữa các cột và tăng đáng kể độ ổn định ngang cho toàn bộ hệ móng, đặc biệt khi công trình có thêm tường xây bao quanh hoặc chịu tải trọng gió lớn.
Móng băng thường được lựa chọn khi nền đất yếu hơn mức bình thường, khi các cột đặt gần nhau hoặc khi nhà xưởng có nhịp khung lớn hơn mức mà móng đơn có thể đáp ứng an toàn. Mác bê tông tham khảo cho móng băng là M250 đến M300.
>>> Xem thêm chi tiết Thông tin về kết cấu móng nhà xưởng vững chắc

Móng bè
Móng bè trải rộng trên toàn bộ diện tích xây dựng, tạo thành một tấm bê tông lớn thay vì chỉ tập trung tại chân cột. Cách bố trí này giúp phân bố tải trọng đồng đều nhất trong bốn loại móng, giảm đáng kể áp lực cục bộ lên nền đất tại từng điểm chịu lực và hạn chế nguy cơ lún lệch giữa các cột.
Móng bè phù hợp với nền đất yếu trên diện rộng, công trình có tải trọng lớn hoặc nhà xưởng có thêm các tầng kỹ thuật, cầu trục nặng phía trên. Chi phí thi công móng bè cao hơn hai loại trên do khối lượng bê tông và cốt thép lớn hơn nhiều. Mác bê tông tham khảo cho móng bè là M300.
Móng cọc
Móng cọc sử dụng các cọc bê tông hoặc cọc khoan nhồi đóng sâu xuống lớp đất có khả năng chịu lực tốt, sau đó liên kết với đài móng phía trên để truyền tải trọng cột xuống các lớp đất sâu thay vì dựa vào lớp đất mặt.
Đây là giải pháp cần thiết khi nền đất yếu kéo dài xuống độ sâu lớn, chẳng hạn tại một số khu vực gần sông hoặc đất bồi ở miền Nam, nơi các loại móng nông như móng đơn hay móng bè không đủ khả năng chịu tải an toàn. Móng cọc có chi phí và thời gian thi công cao hơn các loại móng nông, đòi hỏi thiết bị ép cọc hoặc khoan cọc chuyên dụng. Tuy nhiên, giải pháp này giúp giảm đáng kể rủi ro lún lệch về lâu dài đối với các công trình có tải trọng lớn hoặc nhịp khung rất rộng. Số lượng và chiều sâu cọc cụ thể phụ thuộc vào kết quả khảo sát địa chất.
Với các dự án tại khu vực có nền đất yếu như một số khu công nghiệp ở Long An hoặc Bình Dương, việc khảo sát địa chất trước khi lựa chọn loại móng gần như là bắt buộc để tránh lún lệch sau khi đưa công trình vào sử dụng.

Quy trình thi công móng nhà thép tiền chế đúng kỹ thuật
Để móng đạt khả năng chịu lực theo thiết kế và đảm bảo an toàn cho toàn bộ công trình, quá trình thi công cần tuân thủ đúng quy trình kỹ thuật. Một quy trình tiêu chuẩn thường bao gồm 6 bước sau:
Bước 1: Khảo sát địa chất và xác định tải trọng thiết kế
Trước khi đào móng hoặc đổ bê tông, kỹ sư địa chất tiến hành khoan lấy mẫu đất tại nhiều vị trí trong khu đất để xác định sức chịu tải của từng lớp đất và độ sâu mực nước ngầm. Song song đó, kỹ sư kết cấu tính toán tải trọng thực tế mà mỗi cột thép sẽ truyền xuống móng dựa trên bản vẽ khung thép đã được thiết kế. Kết quả của bước này quyết định loại móng phù hợp và kích thước móng cần sử dụng.
Bước 2: Đào đất và đổ bê tông lót
Máy đào hoặc nhân công tiến hành đào hố móng theo đúng vị trí, kích thước và độ sâu trong bản vẽ. Sau khi đáy hố được làm phẳng và đầm chặt, một lớp bê tông lót mỏng, dày vài centimet, được đổ xuống đáy hố. Lớp lót này không chịu lực chính mà đóng vai trò tạo mặt bằng sạch và phẳng để thi công cốt thép, đồng thời ngăn bê tông móng phía trên hút nước hoặc lẫn đất từ nền bên dưới.

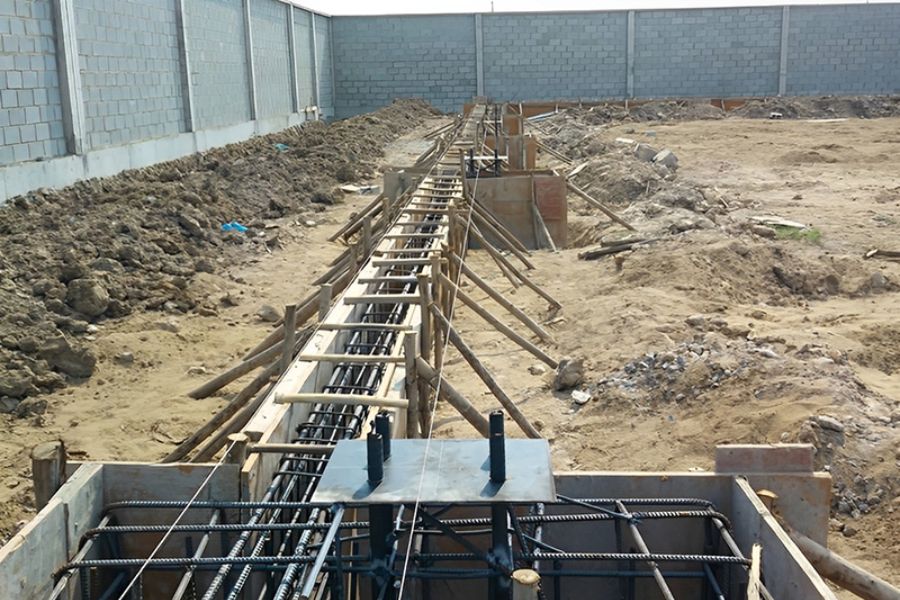

Bước 3: Lắp đặt cốt thép và định vị bu-lông neo
Thợ thép uốn và buộc cốt thép thành khung theo đúng số lượng, đường kính và khoảng cách trong bản vẽ kết cấu, sau đó đặt vào đúng vị trí trong hố móng. Song song đó, đội thi công dựng khung định vị bằng thép hoặc gỗ để giữ cố định bu-lông neo đúng tọa độ, cao độ và khoảng cách giữa các bu-lông trong cùng một bát cột, vì đây là bộ phận sẽ liên kết trực tiếp với chân cột thép khi lắp dựng.

Bước 4: Đổ bê tông móng
Bê tông tươi được vận chuyển đến công trình và đổ vào hố móng theo đúng mác thiết kế, thường là M250 hoặc M300 tùy loại móng. Trong quá trình đổ bê tông, thợ thi công sử dụng máy đầm dùi để đầm chặt từng lớp bê tông, loại bỏ bọt khí và đảm bảo bê tông lấp đầy mọi khe hở quanh cốt thép và bu-lông neo, tránh tạo ra các lỗ rỗng bên trong khối móng.
Bước 5: Bảo dưỡng bê tông
Sau khi đổ, bề mặt móng được che phủ bằng bạt hoặc phun nước giữ ẩm định kỳ nhiều lần mỗi ngày để bê tông không bị mất nước quá nhanh trong quá trình đông cứng. Việc bảo dưỡng cần được duy trì liên tục cho đến khi bê tông đạt cường độ thiết kế trước khi chịu tải.
Bước 6: Kiểm tra trước khi lắp dựng khung thép
Trước khi cẩu cột thép vào vị trí, đội giám sát sử dụng máy toàn đạc để kiểm tra lại tọa độ và cao độ của từng bu-lông neo, đối chiếu với bản vẽ nhằm phát hiện sai lệch nếu có. Toàn bộ bề mặt móng cũng được kiểm tra lần cuối để đảm bảo không còn hiện tượng rỗ, nứt hoặc dị vật trước khi lập biên bản nghiệm thu và chuyển sang giai đoạn lắp dựng.
Những sai lầm thường gặp khi làm móng và hậu quả
Phần lớn sự cố liên quan đến móng nhà thép tiền chế đều xuất phát từ một số lỗi lặp lại ở nhiều công trình.
- Việc bỏ qua khảo sát địa chất để tiết kiệm thời gian hoặc chi phí ban đầu có thể dẫn đến lún lệch cục bộ sau một thời gian sử dụng, đặc biệt tại các khu vực có nền đất yếu.
- Sai vị trí hoặc cao độ bu-lông neo là lỗi tốn kém nhất vì cột thép đã được gia công sẵn theo kích thước cố định tại xưởng. Nếu móng sai lệch, cột thép sẽ không thể lắp đặt, buộc phải đục phá và chỉnh sửa ngay tại công trường.
- Đổ bê tông sai mác hoặc bảo dưỡng không đủ thời gian làm giảm khả năng chịu lực thực tế của móng so với thiết kế, tiềm ẩn rủi ro về lâu dài dù không biểu hiện ngay.
- Thiết kế móng không dựa trên tải trọng thực tế của nhịp khung, chẳng hạn áp dụng móng đơn cho nhà xưởng nhịp lớn cần sử dụng móng băng hoặc móng bè, có thể ảnh hưởng đến an toàn kết cấu của toàn bộ công trình.
- Không xử lý thoát nước quanh hố móng khi thi công vào mùa mưa khiến nước đọng làm phá vỡ lớp đất đáy vừa được đầm chặt hoặc ngấm vào bê tông lót và cốt thép trước khi đổ bê tông móng, làm suy giảm chất lượng liên kết giữa các lớp mà mắt thường khó phát hiện.
- Việc đổ bê tông bị gián đoạn giữa các mẻ trộn, chẳng hạn do xe bê tông đến chậm hoặc thời tiết mưa khiến quá trình thi công phải tạm dừng, có thể tạo ra các mạch ngừng không đúng vị trí kỹ thuật. Những mạch ngừng này trở thành điểm yếu trong khối móng, dễ phát sinh nứt hoặc thấm nước theo thời gian nếu không được xử lý bằng phụ gia kết dính hoặc lưới thép chờ đúng kỹ thuật.
Những lỗi này hoàn toàn có thể được phòng tránh nếu có kỹ sư kết cấu tính toán và giám sát ngay từ giai đoạn thiết kế móng, thay vì để đội thi công tự quyết định tại công trường.
Móng là nền tảng quyết định độ chính xác khi lắp dựng và độ an toàn lâu dài của toàn bộ khung thép tiền chế. Việc lựa chọn đúng loại móng, thi công đúng quy trình và kiểm tra kỹ lưỡng trước khi lắp dựng sẽ giúp hạn chế những chi phí sửa chữa phát sinh hoàn toàn có thể ngăn ngừa ngay từ đầu.
