Một nhà thầu báo 45 ngày, nhà thầu khác báo 3 tháng, một bài trên mạng lại ghi 8 tháng, và chủ đầu tư không biết tin con số nào vì mỗi bên tính từ một mốc khác nhau. Tình huống hay gặp là khung thép dựng xong đúng hẹn nhưng xưởng chưa chạy máy được vì còn chờ nghiệm thu phòng cháy chữa cháy (PCCC) và đấu nối điện. Apex chia tiến độ rõ từng giai đoạn, ghi mốc theo ngày trong hợp đồng và có điều khoản phạt nếu trễ hẹn. Gọi 0911894123 để nhận lịch tiến độ dự kiến cho mặt bằng của bạn.
Thời gian xây nhà xưởng trung bình là bao lâu?
Để chủ đầu tư chủ động lên kế hoạch triển khai, tiến độ thi công thực tế tại công trường cho nhà xưởng thép tiền chế (áp dụng tại khu vực miền Nam) thường được ước tính theo các mốc diện tích sau:
| Diện tích xưởng | Thời gian thi công | Quy mô & Phạm vi áp dụng |
| Dưới 500m² | 30 – 40 ngày (4 – 6 tuần) | Kho bãi, xưởng gia công nhỏ, kết cấu đơn giản |
| 500 – 1.000m² | 45 – 60 ngày | Xưởng sản xuất chuẩn, ít vách ngăn phụ |
| 1.000 – 3.000m² | 60 – 90 ngày | Có khu văn phòng block, xưởng sơn epoxy, hoàn thiện cơ bản |
| 3.000 – 5.000m² | 90 – 120 ngày | Tích hợp nhiều hạng mục phụ trợ, hệ thống cơ điện (MEP) phức tạp |
Lưu ý quan trọng khi đánh giá báo giá tiến độ
- Phạm vi tính toán: Thời gian trong bảng trên chỉ áp dụng cho giai đoạn thi công tại công trường (tính từ khi bàn giao mặt bằng sạch và có giấy phép xây dựng đến khi hoàn thành bàn giao). Các công tác pháp lý, thiết kế ban đầu cũng như nghiệm thu PCCC/nghiệm thu đưa vào sử dụng sẽ nằm ngoài khoảng thời gian này.
- Tránh hiểu lầm giữa các đơn vị: Khi nhà thầu báo tiến độ “45 ngày” và đơn vị khác báo “4 tháng”, cả hai có thể đều đúng nếu điểm khởi đầu và kết thúc tính toán khác nhau. Chủ đầu tư nên làm rõ mốc bắt đầu (Ngày khởi công) và mốc hoàn thành (Ngày nghiệm thu bàn giao) khi so sánh báo giá.

Các giai đoạn thi công nhà xưởng và thời gian từng giai đoạn

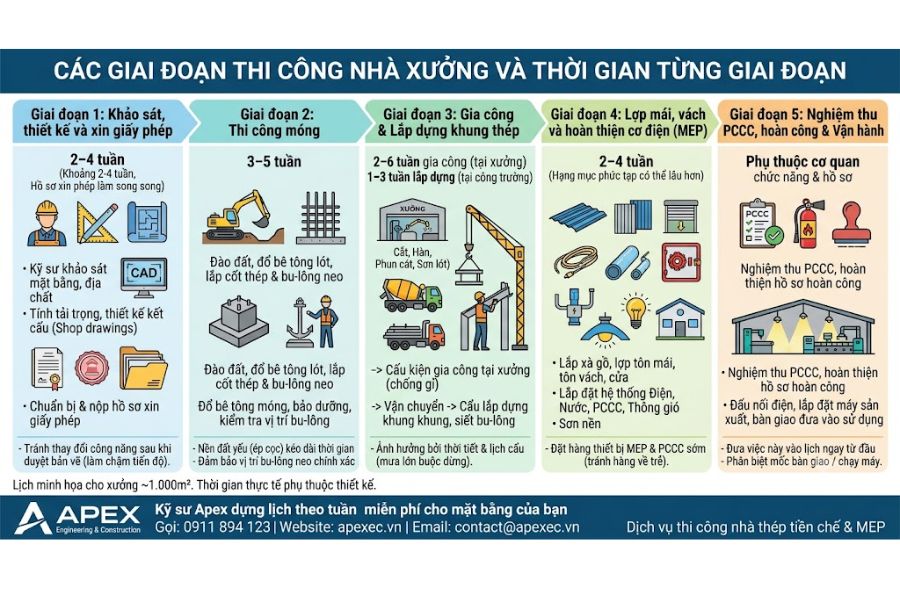

Muốn biết thời gian mất ở đâu thì cần nhìn vào từng giai đoạn, vì tổng thời gian không bằng phép cộng các bước. Với nhà thép tiền chế, cấu kiện được gia công tại xưởng trong khoảng 2–6 tuần trong lúc công trường làm móng khoảng 3–5 tuần, hai việc này chạy cùng lúc nên tổng tiến độ ngắn đi đáng kể . Một dự án đi qua 5 giai đoạn như sau.
Giai đoạn 1: Khảo sát, thiết kế và xin giấy phép
Giai đoạn này quyết định công trình được xây theo bản vẽ nào, nên kỹ sư phải khảo sát mặt bằng và địa chất, tính tải trọng theo công năng của xưởng rồi mới thiết kế kết cấu và xuất bản vẽ gia công (shop drawings). Hồ sơ xin giấy phép được chuẩn bị và nộp song song, toàn bộ giai đoạn mất khoảng 2–4 tuần , còn thời hạn cấp phép được giải thích ở phần sau.
Điều dễ làm chậm nhất ở đây là chủ đầu tư chưa chốt công năng, nhịp, chiều cao hay tải trọng. Nếu thay đổi sau khi bản vẽ đã duyệt, cả thiết kế lẫn hồ sơ xin phép phải làm lại và các giai đoạn sau bị đẩy lùi theo.
Giai đoạn 2: Thi công móng
Móng giữ cho khung thép đứng đúng vị trí, vì vậy thời gian ở giai đoạn này dành cho việc làm chính xác hơn là làm nhanh. Nhà thầu đào đất, đổ bê tông lót, lắp cốt thép và bu-lông neo, đổ bê tông móng (thông thường M250–M300) rồi bảo dưỡng, và kỹ sư kiểm tra lại vị trí từng bu-lông neo trước khi lắp dựng. Toàn bộ mất khoảng 3–5 tuần .
Nếu nền đất yếu và phải gia cố hoặc ép cọc thì thời gian kéo dài hơn. Bu-lông neo lệch vị trí cũng phải sửa khi dựng cột, tốn kém hơn nhiều so với việc kiểm tra kỹ từ đầu.
Giai đoạn 3: Gia công và lắp dựng khung thép
Khung thép được làm ở hai nơi, nên giai đoạn này gồm hai phần nối tiếp nhau. Cấu kiện được cắt, hàn, phun cát và sơn lót chống gỉ tại xưởng gia công trong khoảng 2–6 tuần, cùng lúc với việc làm móng ngoài công trường . Khi móng đạt yêu cầu, cấu kiện được chở ra công trường và lắp dựng bằng cẩu, siết bu-lông theo moment quy định, phần này thường mất 1–3 tuần.
Tốc độ lắp dựng phụ thuộc lịch cẩu và thời tiết, vì gió lớn hoặc mưa kéo dài buộc phải dừng cẩu.
Giai đoạn 4: Lợp mái, vách và hoàn thiện cơ điện (MEP)
Sau khi khung đứng vững, công trình được lắp xà gồ, lợp tôn mái, tôn vách và cửa cuốn, rồi mới đến hệ thống cơ điện (MEP) gồm điện, nước, PCCC và thông gió, cùng nền epoxy và văn phòng nếu có. Với xưởng thông thường giai đoạn này mất khoảng 2–4 tuần, xưởng nhiều hạng mục có thể lâu hơn .
Nhiều chủ đầu tư đánh giá thấp đoạn này vì khung thép dựng rất nhanh. Thực tế thiết bị điện và PCCC cần đặt hàng sớm, nếu hàng về trễ thì cả công trường phải chờ.
Giai đoạn 5: Nghiệm thu PCCC, hoàn công và đưa vào vận hành
Xưởng dựng xong chưa có nghĩa là có thể chạy máy, vì công trình còn phải nghiệm thu PCCC, hoàn thiện hồ sơ hoàn công và đấu nối điện trước khi lắp máy sản xuất. Thời gian của giai đoạn này phụ thuộc hồ sơ và lịch làm việc của cơ quan chức năng, nên không có con số chung cho mọi xưởng.
Cách xử lý hợp lý là đưa các việc này vào lịch ngay từ tuần thi công đầu tiên, đồng thời hỏi nhà thầu mốc cuối cùng của hợp đồng là bàn giao hay chạy máy.
Để hình dung các giai đoạn chồng lên nhau ra sao, lịch dưới đây minh họa một xưởng nhà thép tiền chế khoảng 1.000m², tính từ khi đã có giấy phép và mặt bằng sạch. Đây là lịch minh họa, không phải cam kết, thời gian thực tế phụ thuộc thiết kế cụ thể .
Kỹ sư Apex dựng lịch theo tuần miễn phí cho mặt bằng của bạn, gọi 0911894123. Bạn có thể xem thêm về dịch vụ thi công nhà thép tiền chế và hệ thống cơ điện (MEP) của Apex.

Thời gian xin giấy phép xây dựng nhà xưởng năm 2026
Nhiều chủ đầu tư thường nhầm lẫn giữa quy định cấp phép nhà ở riêng lẻ (7 ngày) và công trình công nghiệp. Thực tế, từ ngày 01/07/2026, theo Nghị định 217/2026/NĐ-CP (hướng dẫn Luật Xây dựng 135/2025/QH15), thời hạn cấp giấy phép xây dựng mới cho nhà xưởng đã được rút ngắn xuống tối đa 10 ngày làm việc kể từ khi cơ quan quản lý nhận đủ hồ sơ hợp lệ thay vì 15–30 ngày như các quy định cũ.
| Hạng mục / Thủ tục | Thời gian xử lý | Ghi chú & Điều kiện áp dụng |
| Cấp giấy phép mới | 10 ngày làm việc | Nộp trực tuyến toàn trình; tính từ khi hồ sơ hợp lệ |
| Gia hạn / Cấp lại giấy phép | 05 ngày làm việc | Giấy phép có hiệu lực khởi công trong 12 tháng |
| Miễn giấy phép xây dựng | 0 ngày | Áp dụng cho dự án đã được cơ quan chuyên môn về xây dựng thẩm định Báo cáo nghiên cứu khả thi (Cơ chế kiểm soát 1 lần) |
Nhà thép tiền chế và bê tông cốt thép loại nào nhanh hơn?
Nếu bạn đang phân vân giữa hai kết cấu vì lý do tiến độ, mức chênh lệch khá lớn: xưởng khoảng 1.000m² xây bằng bê tông cốt thép thường mất 6–8 tháng, trong khi nhà thép tiền chế mất khoảng 2–3 tháng, tức rút ngắn khoảng 30–50% ở phần thi công .
Sự chênh lệch đến từ cách làm. Bê tông cốt thép phải dựng cốp pha, đổ bê tông, chờ bảo dưỡng rồi lặp lại theo từng khối kết cấu, còn cấu kiện thép được gia công sẵn tại xưởng và chỉ cần lắp dựng ngoài công trường.
Mức rút ngắn này áp dụng cho phần khung và móng, vì giấy phép, thẩm duyệt PCCC và nghiệm thu không phụ thuộc loại kết cấu. Do đó nếu tính cả dự án từ ký hợp đồng đến chạy máy, thời gian tiết kiệm được thường thấp hơn con số 30–50% nói trên.
Nhà thép tiền chế cũng không phù hợp với mọi công trình. Xưởng nhiều tầng chịu tải nặng hoặc môi trường có hóa chất ăn mòn cần kỹ sư tính toán kỹ, có thể phải kết hợp thép với bê tông cốt thép . Đội kỹ sư Apex tư vấn kết cấu theo công năng và ngân sách của từng xưởng tại trang thi công nhà thép tiền chế.
Những yếu tố ảnh hưởng đến thời gian xây nhà xưởng
Thời gian thi công thực tế có thể thay đổi so với kế hoạch do đặc điểm công trình, điều kiện thi công và cách phối hợp giữa các bên. Sáu yếu tố dưới đây thường tác động trực tiếp đến tiến độ:
- Quy mô và độ phức tạp: Nhà xưởng có nhịp lớn, chiều cao lớn hoặc nhiều hạng mục MEP, PCCC thường cần nhiều thời gian hơn cho lắp dựng và hoàn thiện. Vì vậy, phạm vi công việc cần được chốt rõ ngay từ đầu.
- Nền đất yếu: Nếu phải gia cố nền hoặc ép cọc, thời gian thi công phần móng sẽ kéo dài. Khảo sát địa chất trước khi lập tiến độ giúp nhà thầu dự trù đúng khối lượng và thời gian.
- Mùa mưa: Tại miền Nam, mưa nhiều trong khoảng tháng 5–11 có thể ảnh hưởng đến các công việc ngoài trời như đào móng, đổ bê tông và lợp mái. Nếu có thể, nên bố trí phần móng vào thời điểm ít mưa hơn.
- Thay đổi thiết kế: Việc điều chỉnh công năng, kích thước hoặc kết cấu sau khi ký hợp đồng có thể làm phát sinh thêm thời gian và chi phí xây nhà xưởng. Bản vẽ cần được thống nhất trước khi triển khai.
- Hồ sơ pháp lý: Hồ sơ xin phép, bản vẽ thiết kế và PCCC không đồng bộ có thể khiến công trình phải điều chỉnh hoặc làm lại. Các hồ sơ liên quan nên được kiểm tra và thống nhất từ đầu.
- Năng lực nhà thầu: Nhân lực, thiết bị, nguồn vật tư và khả năng tổ chức công trường ảnh hưởng trực tiếp đến việc thi công có liên tục hay bị gián đoạn. Chủ đầu tư nên kiểm tra kế hoạch huy động trước khi ký hợp đồng.
Cách rút ngắn thời gian thi công nhà xưởng
Bạn rút ngắn được thời gian xây nhà xưởng chủ yếu bằng cách làm đúng việc ở đúng thời điểm, chứ không phải bằng cách ép công trường chạy nhanh hơn. Sáu việc dưới đây xếp theo thứ tự thực hiện, trong đó chốt thiết kế, nộp hồ sơ song song và đặt lịch nghiệm thu PCCC ngay từ tuần đầu là ba việc rút ngắn tiến độ mà không cần tăng ca.
- Chốt thiết kế và công năng trước khi ký hợp đồng tránh phải làm lại bản vẽ và hồ sơ xin phép.
- Giao một đơn vị làm trọn gói từ thiết kế, xin phép đến thi công để giảm thời gian chờ giữa các bên. Bạn có thể xem dịch vụ thiết kế và thi công nhà xưởng trọn gói của Apex.
- Gia công cấu kiện song song với làm móng không chờ móng xong mới bắt đầu gia công.
- Nộp hồ sơ pháp lý song song với các việc còn lại, dùng bản vẽ đồng bộ giữa xin phép và PCCC.
- Làm móng vào mùa khô nếu lịch cho phép, áp dụng cho xưởng ở TP.HCM, Bình Dương, Đồng Nai.
- Đặt lịch nghiệm thu PCCC và đấu nối điện từ tuần đầu: thay vì đợi thi công xong mới bắt đầu.
Muốn nhanh hơn mức này thì phải trả giá: thi công gấp thường cần thêm nhân lực, tăng ca và huy động thêm thiết bị, nên chi phí tăng theo. Bạn nên trao đổi mức đánh đổi này với nhà thầu trước khi quyết định, và tham khảo báo giá thi công nhà xưởng để cân đối ngân sách.

Câu hỏi thường gặp về thời gian xây nhà xưởng
Xây nhà xưởng 1.000m2 mất bao lâu?
Khoảng 45–60 ngày thi công với khung thép đơn giản và tối đa khoảng 90 ngày nếu xưởng có văn phòng, nền epoxy và hệ thống cơ điện (MEP) đầy đủ . Con số tính từ khi có mặt bằng sạch và giấy phép đã duyệt, nên bạn cần cộng thêm thời gian thiết kế, xin phép và nghiệm thu để ra tổng thời gian đến lúc chạy máy.
Mùa mưa có thi công nhà xưởng được không?
Được, nhưng móng và nền bê tông chịu ảnh hưởng lớn nhất, còn việc lắp dựng khung thép phải dừng khi gió lớn hoặc mưa kéo dài. Vì vậy ở miền Nam, bạn nên xếp phần móng vào mùa khô nếu lịch cho phép .
Xây xong bao lâu thì đưa máy vào chạy được?
Không có con số chung, vì thời điểm chạy máy phụ thuộc nghiệm thu PCCC, hoàn công, đấu nối điện và lắp máy của từng xưởng. Bạn nên đưa các bước này vào lịch ngay từ đầu và hỏi nhà thầu mốc cuối cùng là bàn giao hay chạy máy. Apex lập lịch riêng theo từng mặt bằng.
Có làm xong nhà xưởng trong 30 ngày được không?
Có thể, với xưởng khung thép đơn giản, thường dưới 1.000m², khi mặt bằng sạch và giấy phép đã có sẵn . Mốc này không áp dụng nếu hồ sơ pháp lý hoặc PCCC chưa xong. Nếu một nhà thầu hứa 30 ngày cho xưởng lớn, hãy hỏi lại con số được tính từ ngày nào.
Thời gian xây một nhà xưởng không phải là một con số cố định mà là kết quả của ba phần nối tiếp nhau: thiết kế và xin phép, thi công tại công trường, rồi nghiệm thu để vận hành. Với nhà thép tiền chế 500–1.000m², phần công trường thường mất 45–60 ngày, nhưng tổng thời gian đến lúc chạy máy dài hơn vì còn thiết kế, giấy phép và nghiệm thu PCCC. Đây cũng là lý do các nhà thầu báo những con số khác nhau cho cùng một xưởng.
